Flughafen Berlin Brandenburg (BER)Infrastrukturelle Erschließung Medien Masterplan, Leitungskataster, Havariekonzept

IPROconsult Logo

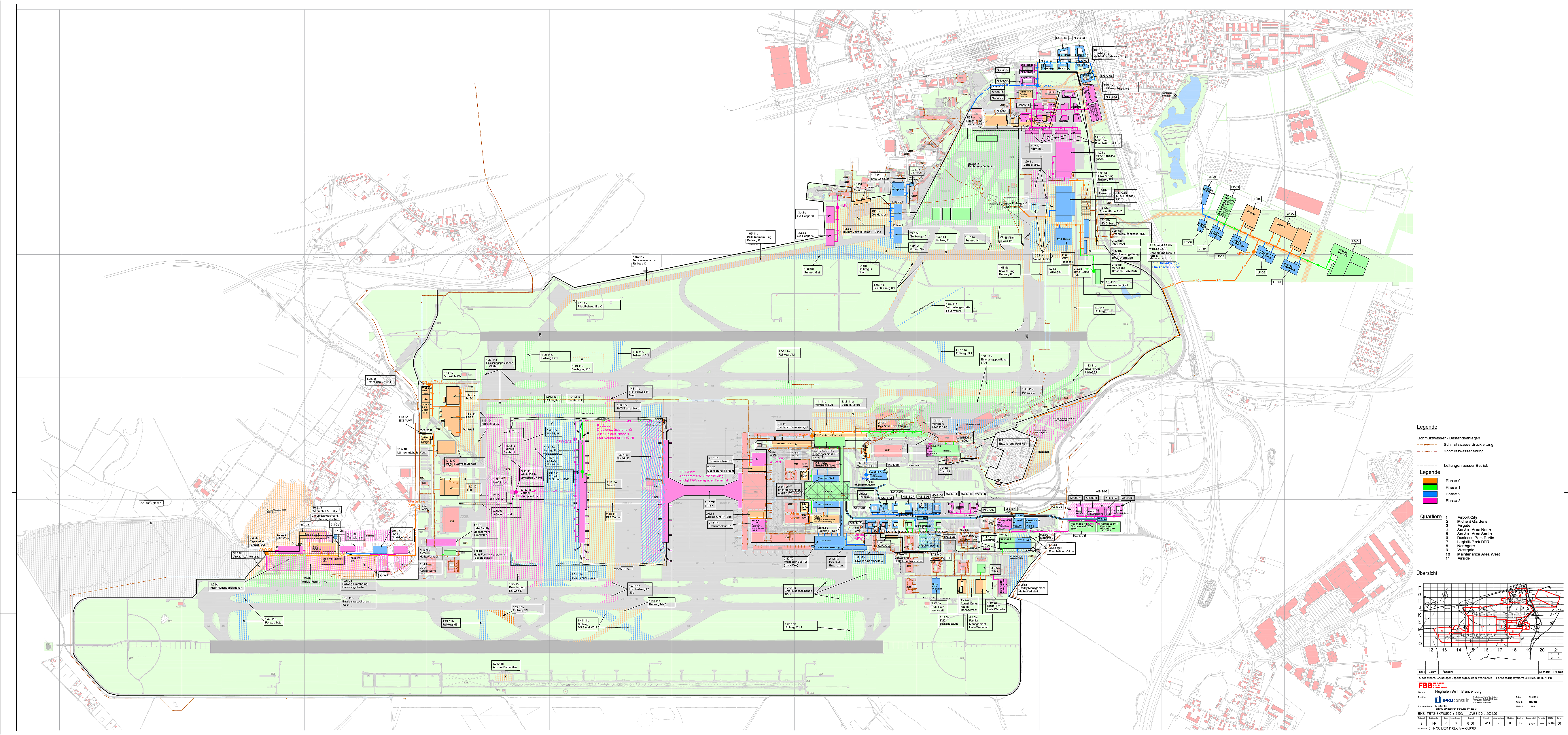

Auszug aus Masterplan Schmutzwasserentsorgung Phase 3

IPROconsult, Niederlassung Berlin/ Brandenburg war bereits im  Rahmen der Errichtung des Flughafens BBI als ein Partner der ARGE V&E mit der Generalplanung der Ver- und Entsor-gungssysteme BBI betraut und hat erfolgreich die Fachplanungen für Schmutz-, Trink- und Regenwasser sowie Fernwärme/-kälte, Stromvertei-lungsnetz und Telekommunikations-/ IT-Netze erbracht. Fortführend zu diesen Leistungen als Teile von Rah-men-, aber auch Einzelverträgen wur-den weitere Leistungen geplant und Konzepte bearbeitet:

2020/2021: Hotel 2, APC,
Planung mediale Erschließung

Für die mediale Erschließung wurden die erforderlichen Anschlüsse (Haus-anschlüsse) vom Bestand mit den ent-sprechenden erforderlichen Leistung-en zur Erweiterung/Anpassung, aber ggf. wie bei Schmutzwasser und Fern-wärme auch Vergrößerungen an Be-standsanlagen geplant sowie Hand-lungsempfehlungen an den Bauherrn

zur Umsetzung der Leistungen getä-tigt. Planung Medien Schmutz-, Trink- und Regenwasser sowie Koordinier-ungsleistungen für Medien Fernwär-me/-kälte, TK/IT und SVN inkl. Leis-tungserfassung nach TAB für alle Medien inkl. Koordinierungen mit dem Planer der TGA Hotel 2.

2020: APW 3,

Planung der Erweiterung

Zur Absicherung der Schmutzwaren-entsorgung BER wurden Planungs-leistungen zur Nachrüstung einer Pumpe am Reservestandort des APW 3 erbracht. Zum Planungsinhalt ge-hörten dabei auch die Mitarbeit bei der Auswahl der Pumpe, die Prüfung auf hydraulische Kompatibilität und Wirtschaftlichkeit – sprich Erfüllung der Leistungsdaten unter Berücksich-tigung des Solobetriebes bzw. des Pa-rallelbetriebes mit den übrigen an die Haupt-ADL DN 400 zur KA Waß-mannsdorf angeschlossenen Pump-werke inkl.  Druckstoßberechnung.

Divider
Auftraggeber
Flughafen Berlin – Brandenburg GmbH
Leistungen

Technische Ausrüstung   LP 1 – 8
Ingenieurbauwerke           LP 1 – 8

Medienkonzepte für den Masterplan 2040

Leistungskataster Medien
(Phase 0 = Bestand)

Havariekonzept

Projektbeteiligte

Britta Löschigk
Ines Sydow
Jan Pfefferkorn

Planungszeitraum

01.2018 - 03.2021
Fertigstellung
05.2021

ENTWURF

Flughafen Berlin Brandenburg (BER)Infrastrukturelle Erschließung Medien Masterplan, Leitungskataster, Havariekonzept

IPROconsult Logo

2020: Havariekonzept ADL

Waßmannsdorf

Im Rahmen der Konzepterstellung wurde untersucht, ob und wie bei einer Havarie an den Anlagen der Schmutzwasserentsorgung des BER innerhalb kürzester Zeit die Schmutz-wasserentsorgung gewährleistet ist bzw. wie sie gewährleistet werden kann, d.h.:

  • Feststellung, welche Gefahrenpo-tenziale (auch gefährlichen Stoffe) innerhalb der Systeme zur Schmutzwasserableitung enthalten sind
  • Ableitung von Störungen/Gefahren und deren Auswirkungen auf den bestimmungsgemäßen Betrieb der Anlagen zur Schmutzwasser-ableitung
  • Beurteilung des daraus entstehen-den Störfalls
  • Ableitung von Schutzmaßnahmen zur Verhinderung von Störungen des bestimmungsgemäßen Betrie-bes

mer als Phase 0 die Kapazitäten erfas-st, dazu die erforderlichen Berech-nungen auf der Grundlage der Aus-gangsdaten nach Bedarfsanmeldung bzw. Anschlussantrag durchgeführt und den Medienanlagen abschnitts-, haltungsweise etc. zugeordnet und auf Auslastung der vorhandenen Ka-pazitäten geprüft. Dies erfolgte in zeichnerischer und tabellarischer Form. Für bestimmte Medien, wie z. B. für Schmutzwasser wurden auch Kapazitätsgrenzen /-beschränkungen aufgezeigt und Handlungsempfeh-lungen abgegeben.

2018: Masterplan 2040, Infra-

strukturelle Erschließung/Medien

Auf der Grundlage des von der FBS übergebenen und bestätigten Master-planes 2040 wurde der Medienver- und Entsorgungsbedarf je Phase ge-prüft. Dazu wurden je Medium und je Phase eine Bedarfsermittlung durch-geführt und in einem technischen

Endbericht entsprechende verbale Ausführungen getätigt. Für das Medium Schmutzwasser wurden z. B.

im Bericht Aussagen zum Schmutz-wasseranfall, zur Anlagenauslegung/ Anlagenprüfung, zum Ergebnis der Planung, zur Gesamthydraulik Ablei-tung Richtung KA Waßmannsdorf, zur

Plausibilität des Schmutzwasseran-falls und der Anlagenauslegung und zu  Umverlegungen/Konfliktpotenzial getätigt, die analog auch für die übrigen  Medien in angepasster Form enthalten sind. Neben dem tech-nischen Endbericht wurden Zeich-nungen zu den  eínzelnen Phasen mit Ausweisung der geplanten An-schlussnehmer und daraus resultier-enden medialen Anlagen als Erweiter-ung/Lückenschluss/Umrüstung von Pumpwerken erstellt und eine Kosten-ermittlung in tabellarischer  Form als Grobkostenermittlung je Anschluss-nehmer sowie für das zentrale Netz vorgenommen.

Gleichzeitig wurde herausgearbeitet, welche Möglichkeiten bestehen, um das Ableitungssystem gegebenenfalls sicherer zu gestalten unter wirtschaft-lichen Gesichtspunkten, z.B. durch re-dundante Förderwege. Die Erstellung von Gefahrenabwehrplänen wurde em-pfohlen, wobei beispielhaft eine mög-liche Ausführung für das APW 2 inkl. Schritte für Außerbetriebnahme unter Errichtung Überpumpbetrieb über ei-nen Havariestutzen und Wiederinbe-triebnahme dargestellt und erörtert wurde.

2018/2019: Leistungskataster Medien-

phase, Projektteile Schmutz- und Re-

genwasser sowie Koordinierung der

Medien Fernwärme/-kalte und SVN

Für den Flughafen BER wurden für die Bestandsanlagen der Anschlussneh-

APW 3, Bestand

ENTWURF
